Les erreurs qui font exploser le budget d’une rénovation
- Nina B Studio

- 23 juil.
- 14 min de lecture
Comment un projet prévu à un certain budget peut-il finalement coûter 20 %, 30 % ou parfois davantage ?
À cette question, beaucoup imaginent immédiatement la canalisation inconnue découverte derrière un mur, la poutre dégradée cachée sous un faux plafond ou l’installation électrique plus ancienne que prévu.
Ces imprévus existent, en particulier dans les logements anciens. Mais ils ne sont pas les seuls responsables des dépassements budgétaires. Dans de nombreux projets, le budget augmente surtout à cause de décisions prises trop tard, d’un périmètre mal défini, de devis difficilement comparables ou d’une conception insuffisamment aboutie avant le démarrage du chantier.
Maîtriser le budget d’une rénovation ne consiste donc pas uniquement à négocier le prix des artisans. Il faut avant tout préparer le projet avec précision, identifier les contraintes du bien, anticiper les commandes et hiérarchiser les dépenses.
Voici les erreurs que nous rencontrons le plus fréquemment et, surtout, les moyens concrets de les éviter.
Pourquoi un budget de rénovation peut-il augmenter ?
Un budget travaux est une estimation construite à partir d’un périmètre précis, d’un état des lieux, de choix techniques et d’un niveau de finition.

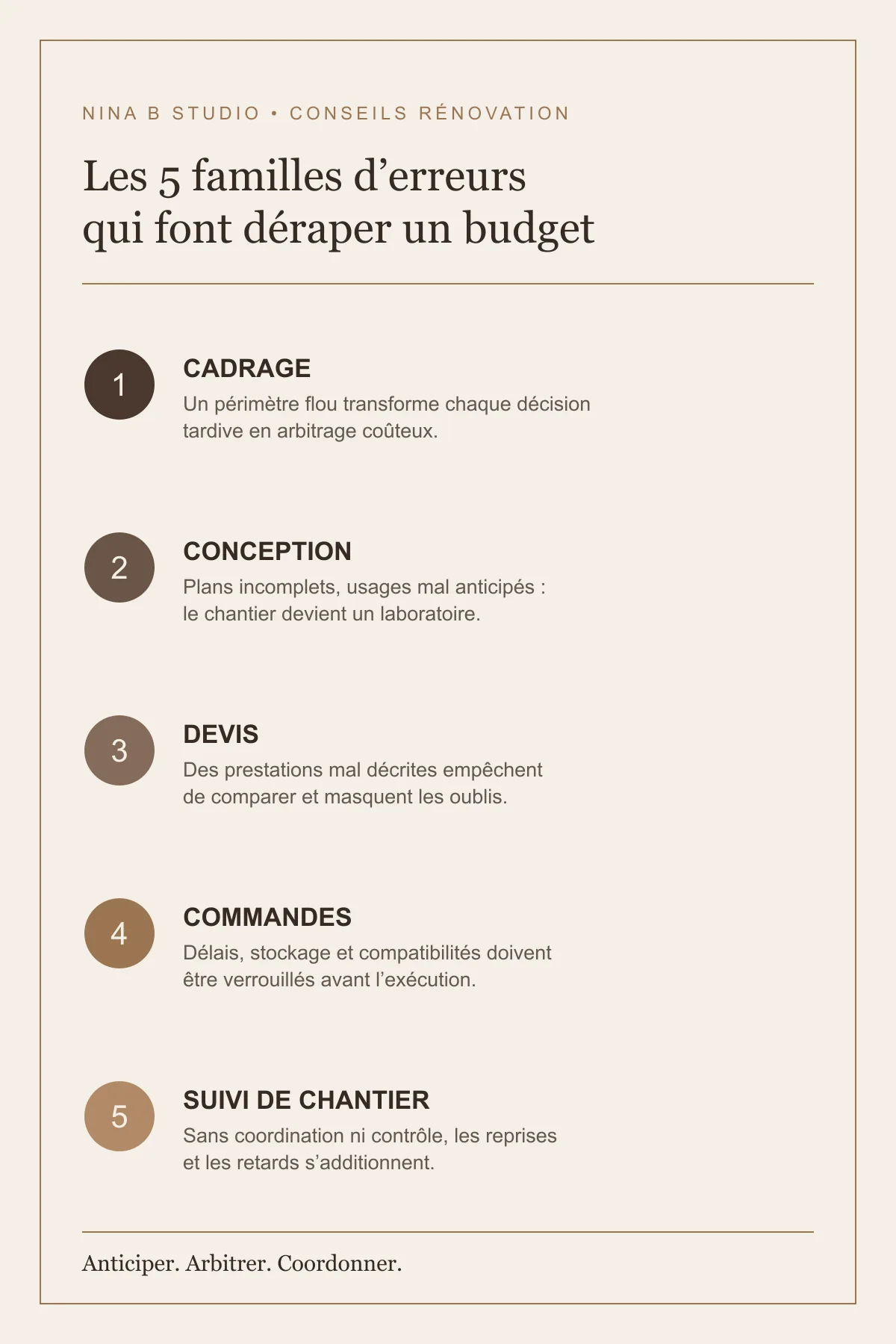

Les cinq familles de décisions qui fragilisent le budget d’une rénovation.
Lorsque l’une de ces données évolue, le budget évolue également.
Il est donc nécessaire de distinguer trois catégories de surcoûts :
Les imprévus réellement impossibles à détecter avant l’ouverture du chantier ;
Les travaux complémentaires qui pouvaient être anticipés par des relevés, diagnostics ou études
Les modifications demandées après la validation du projet.
Cette distinction est importante. Un mur humide découvert après dépose d’un doublage n’a pas la même origine qu’une prise électrique ajoutée alors que la peinture est terminée.
En parallèle, les prix des travaux continuent d’évoluer. Au premier trimestre 2026, l’Insee indique que les coûts de production dans la construction ont augmenté de 1,4 % sur le trimestre et de 2,1 % sur un an. Dans les travaux de construction spécialisés, ils ont progressé de 1,4 % sur le trimestre, notamment sous l’effet de l’accélération du coût des matériaux de rénovation. Ces variations renforcent l’intérêt de dater précisément les estimations, de vérifier la durée de validité des devis et d’anticiper les commandes.
À retenir Un budget fiable n’est jamais un chiffre isolé. Il doit être rattaché à une liste claire de travaux, de fournitures, d’honoraires, d’options et d’exclusions.
1. Commencer sans avoir défini précisément le projet
L’une des principales causes de dépassement est le démarrage d’un chantier alors que le projet n’est pas totalement arbitré.

Un cadrage précis permet d’arbitrer avant que les décisions ne deviennent coûteuses.
La cuisine est-elle conservée ou remplacée ? Les fenêtres font-elles partie du budget ? Le mobilier sur mesure est-il inclus ? Le parquet existant peut-il être rénové ? La climatisation doit-elle être installée immédiatement ou seulement pré-équipée ?
Lorsque ces questions restent ouvertes, elles sont généralement tranchées en cours de chantier. Or, à ce stade, chaque décision peut avoir des conséquences en cascade.
Ajouter une bibliothèque sur mesure peut nécessiter de déplacer des prises. Modifier l’implantation de la cuisine peut changer les attentes électriques, les arrivées d’eau et l’évacuation. Remplacer une porte battante par une porte coulissante à galandage peut demander la reprise d’une cloison déjà réalisée.
Un projet mal cadré ne génère pas seulement des achats supplémentaires. Il provoque aussi des heures de main-d’œuvre, des reprises et parfois l’immobilisation d’une équipe.
Comment l’éviter ?
Avant toute consultation d’entreprises, le programme doit distinguer :
• ce qui est indispensable ;
• ce qui est souhaité ;
• ce qui est optionnel ;
• ce qui pourra être réalisé dans une seconde phase.
Le budget doit également être ventilé entre les travaux, les matériaux, les équipements, les honoraires et le mobilier.
Le conseil de Nina B Studio Établissez une liste précise de ce que le budget doit couvrir. L’expression « rénovation complète » ne suffit pas. Deux rénovations complètes peuvent avoir des périmètres radicalement différents.
2. Sous-estimer le niveau réel de rénovation
Tous les projets ne relèvent pas du même niveau d’intervention.
Un rafraîchissement peut comprendre la peinture, le remplacement de certains revêtements et quelques interventions décoratives.
Une rénovation partielle concerne plusieurs zones ou lots techniques, par exemple la cuisine, la salle de bains et les sols.
Une rénovation complète implique généralement une reprise globale des espaces, des installations électriques, de la plomberie, des revêtements et parfois de l’isolation.
Une rénovation lourde peut inclure des interventions structurelles, une modification importante des réseaux, une redistribution totale ou une reprise du bâti.
Le problème apparaît lorsqu’un logement est évalué comme étant « simplement à moderniser » alors que ses réseaux, ses supports ou ses équipements sont en fin de vie.
Un tableau électrique récent ne garantit pas que l’ensemble du réseau ait été repris. Un parquet en bon état visuel peut masquer des différences de niveau. Une salle de bains apparemment fonctionnelle peut présenter une étanchéité insuffisante ou des évacuations mal dimensionnées.
Exemple concret
Un propriétaire souhaite remplacer la cuisine sans toucher au reste de l’appartement. Après dépose, l’entreprise découvre que les alimentations et les évacuations ne correspondent pas à la nouvelle implantation.
Il faut alors ouvrir davantage les murs, reprendre les réseaux, réparer les supports et reporter la pose de la cuisine. Le surcoût ne vient pas réellement de la cuisine, mais de la sous-évaluation de l’existant.
3. Se fier uniquement à un prix moyen au mètre carré
Le prix au mètre carré est utile pour établir une première enveloppe. Il ne remplace jamais une étude du projet ni un devis détaillé.
Une rénovation de 50 m² comprenant une cuisine, deux salles d’eau et de nombreux agencements sur mesure peut coûter davantage au mètre carré qu’un appartement de 120 m² présentant peu de pièces techniques.
Le prix dépend notamment :
• de l’état initial ;
• de la localisation ;
• de l’accès au logement ;
• de l’étage et de la présence d’un ascenseur ;
• des contraintes de copropriété ;
• du nombre de salles d’eau ;
• de la complexité des installations ;
• des menuiseries sur mesure ;
• des matériaux ;
• du niveau de finition ;
• des fenêtres, de la cuisine et de l’électroménager ;
• des modifications structurelles ;
• du mobilier et de la décoration.
Les barèmes diffusés en ligne varient considérablement, certains allant de quelques centaines d’euros à plus de 3 000 € par mètre carré selon la nature des travaux. Cette amplitude montre précisément pourquoi une moyenne nationale ne peut pas suffire à chiffrer un projet particulier.
À Paris, une rénovation sérieuse de bonne facture doit généralement être envisagée à partir d’une enveloppe d’environ 1 500 € par mètre carré pour les travaux, avec une hausse rapide lorsque le projet comprend une cuisine qualitative, plusieurs pièces d’eau, de la climatisation, des menuiseries sur mesure, des pierres naturelles ou des finitions haut de gamme.
Cet ordre de grandeur n’est ni un tarif universel ni un devis. Il doit être ajusté en fonction du bien, de l’état de l’existant et du périmètre exact.
Point de vigilance Demandez toujours ce que comprend le montant au mètre carré annoncé : travaux uniquement, matériaux inclus, cuisine, menuiseries, mobilier, honoraires ou taxes.
4. Confondre budget travaux et budget global
L’un des dérapages les plus fréquents apparaît lorsque le propriétaire consacre la totalité de son enveloppe disponible aux devis des entreprises.
Or, le coût global peut également comprendre :
• le relevé et la conception ;
• les diagnostics ;
• les études structure ou fluides ;
• les honoraires de maîtrise d’œuvre ;
• les frais administratifs ;
• les assurances ;
• la protection des parties communes ;
• l’évacuation des gravats ;
• les frais de livraison ;
• le stockage ;
• le nettoyage final ;
• la cuisine et l’électroménager ;
• les luminaires ;
• les rideaux ;
• le mobilier ;
• le déménagement ou l’hébergement temporaire ;
• les frais de financement.
Selon la nature des travaux, une assurance dommages-ouvrage peut également devoir être intégrée. Elle permet de préfinancer la réparation des dommages relevant de la garantie décennale, sans attendre qu’une responsabilité soit définitivement établie. La nécessité et le périmètre des assurances doivent être vérifiés en fonction du projet précis.
La bonne méthode
Construisez plusieurs enveloppes distinctes :
1. travaux et main-d’œuvre ;
2. matériaux et équipements ;
3. honoraires et études ;
4. mobilier et décoration ;
5. frais annexes ;
6. réserve pour imprévus.
Cette séparation facilite les arbitrages. Elle évite notamment de financer un canapé ou une suspension avec la réserve initialement destinée aux aléas techniques.
5. Ne prévoir aucune marge pour les imprévus
Dans l’ancien, tous les éléments ne peuvent pas être observés avant les déposes.
Une canalisation peut être corrodée dans une gaine. Un mur peut être fragilisé derrière un doublage. Un sol peut présenter une différence de niveau importante sous le revêtement existant.
Prévoir une réserve n’est donc pas pessimiste. C’est une mesure de gestion.
Pour un projet simple et bien documenté, une marge de l’ordre de 5 à 10 % peut parfois être suffisante. Pour une rénovation complète dans l’ancien, une réserve de 10 à 15 % est souvent plus prudente. Pour une rénovation lourde présentant de nombreuses inconnues, elle peut devoir être supérieure.
Ces pourcentages ne constituent pas une règle automatique. Une étude précise de l’existant et des sondages peuvent réduire le niveau d’incertitude.
À retenir La réserve pour imprévus ne doit pas être considérée comme une enveloppe de décoration disponible dès le début du projet. Elle doit rester protégée jusqu’à ce que les principaux risques techniques aient été levés.
6. Concevoir pendant le chantier
Le chantier est le moment d’exécuter le projet, pas de l’inventer.

Les plans techniques réduisent les choix urgents et les reprises pendant le chantier.
Lorsque les plans ne sont pas suffisamment détaillés, les artisans doivent demander des décisions en urgence. Dans ce contexte, les choix sont souvent moins cohérents, les prix moins négociables et les solutions plus limitées.
Un dossier de conception sérieux peut notamment comprendre :
• plans d’aménagement ;
• plans de démolition et de construction ;
• plans électriques ;
• plans de plomberie ;
• plans de faux plafonds ;
• scénarios d’éclairage ;
• élévations ;
• détails de salles de bains ;
• plans du mobilier sur mesure ;
• références des matériaux ;
• références des équipements ;
• quantitatifs ou descriptifs par lot.
Ces documents permettent aux entreprises de chiffrer la même chose. Ils réduisent les écarts d’interprétation et facilitent le contrôle de la réalisation.
Exemple concret
Sans plan de calepinage, un carrelage grand format est commandé à partir de la surface théorique de la pièce. Après prise en compte des découpes, du sens de pose et des réserves nécessaires, la quantité est insuffisante.
Une nouvelle commande est passée, mais le bain de fabrication diffère légèrement. Le chantier est retardé et certaines pièces doivent être déposées pour maintenir une cohérence visuelle.
Le problème ne vient pas uniquement du carrelage. Il vient de l’absence d’étude de pose et de quantitatif suffisamment précis.
7. Modifier fréquemment le projet en cours de travaux
Une modification peut sembler mineure sur un plan et devenir coûteuse sur le chantier.
Déplacer une prise avant la pose des cloisons est une adaptation simple. La déplacer après l’enduit, la peinture et la fabrication du mobilier implique plusieurs interventions successives.
Chaque modification doit donc être évaluée selon quatre critères :
• coût direct ;
• impact sur les autres lots ;
• délai supplémentaire ;
• risque de perte ou d’annulation d’une commande.
Il faut néanmoins distinguer l’indécision d’une adaptation réellement nécessaire. Certains ajustements sont légitimes lorsqu’une contrainte cachée apparaît. L’objectif n’est pas d’interdire toute évolution, mais de mesurer ses conséquences avant de la valider.
La question à poser avant tout changement Cette modification améliore-t-elle suffisamment le projet pour justifier son coût, son délai et les éventuelles reprises ?
8. Choisir l’entreprise la moins chère sans comparer le périmètre
Deux devis ne sont comparables que s’ils portent sur les mêmes prestations.
Un devis inférieur de 20 % peut simplement exclure :
• les fournitures ;
• la préparation des supports ;
• les évacuations ;
• les protections ;
• les reprises de peinture ;
• les percements ;
• la manutention ;
• les raccordements ;
• le nettoyage ;
• certaines finitions.
Il faut également vérifier les unités, les quantités, les références et la distinction entre fourniture et pose.
La formule « rénovation salle de bains : 12 000 € » n’est pas suffisante. Le devis doit permettre de comprendre ce qui est déposé, fourni, posé et raccordé.
Avant de signer, vérifiez notamment :
• la description des travaux ;
• les matériaux prévus ;
• les quantités ;
• les exclusions ;
• les modalités de règlement ;
• le planning ;
• les assurances ;
• les conditions applicables aux travaux supplémentaires ;
• la durée de validité du devis.
Les assurances décennales des entreprises doivent correspondre aux activités réellement exercées sur le chantier. La garantie décennale protège le maître d’ouvrage contre certains dommages graves pouvant affecter la solidité ou l’usage de l’ouvrage.
La question à poser avant de signer : Quels travaux, fournitures ou finitions ne sont pas inclus dans ce prix ?
9. Commander les équipements trop tard
La chronologie d’un chantier dépend aussi des délais d’approvisionnement.
Une robinetterie encastrée doit être choisie avant la fermeture des cloisons. Une cuisine doit être conçue avant la validation définitive des attentes électriques et hydrauliques. Une porte sur mesure doit être commandée suffisamment tôt pour ne pas bloquer les finitions.
Les produits les plus sensibles sont souvent :
• cuisines ;
• menuiseries ;
• portes ;
• verrières ;
• pierres naturelles ;
• carrelages spécifiques ;
• vasques sur mesure ;
• robinetteries encastrées ;
• électroménager ;
• luminaires ;
• tissus et rideaux.
Un retard de livraison peut immobiliser plusieurs entreprises. Il peut aussi obliger à choisir un produit de remplacement moins adapté ou plus cher.
La bonne pratique consiste à établir un calendrier des commandes, relié au planning du chantier, avec une date limite de validation pour chaque équipement.
10. Sous-estimer le coût réel des matériaux
Le prix affiché d’un matériau ne correspond pas toujours à son coût installé.

Le coût d’un matériau doit être évalué fourni, préparé et posé.
Un matériau peut nécessiter :
• un support renforcé ;
• une préparation spécifique ;
• une pose spécialisée ;
• une manutention particulière ;
• davantage de découpes ;
• un pourcentage de perte élevé ;
• un traitement de protection ;
• un entretien régulier.
Une pierre naturelle lourde, par exemple, peut demander un transport spécifique, des découpes en atelier, des chants travaillés et une vérification du support.
De même, un carrelage peu coûteux mais irrégulier peut générer davantage de temps de pose qu’un produit plus cher et mieux calibré.
Le bon arbitrage doit donc porter sur le coût global fourni-posé et sur la durabilité, pas uniquement sur le prix d’achat.
11. Négliger les contraintes réglementaires et de copropriété
Dans un appartement, les travaux réalisés à l’intérieur des parties privatives ne nécessitent pas systématiquement l’accord de la copropriété.
En revanche, une autorisation de l’assemblée générale peut être indispensable lorsque les travaux affectent les parties communes, la structure ou l’aspect extérieur de l’immeuble. Cela peut notamment concerner un mur porteur, certaines canalisations communes, une porte palière ou le remplacement des fenêtres.
Selon le projet, il peut également être nécessaire de vérifier :
• le règlement de copropriété ;
• les horaires autorisés ;
• les protections des parties communes ;
• les conditions d’évacuation des gravats ;
• les autorisations d’urbanisme ;
• les contraintes patrimoniales ;
• les règles relatives au changement de destination ;
• les exigences propres aux établissements recevant du public.
L’absence d’autorisation peut entraîner l’arrêt du chantier, une obligation de remise en état ou des coûts supplémentaires.
Les règles applicables doivent être vérifiées au cas par cas auprès du syndic, de la mairie et des professionnels compétents.
12. Concevoir sans avoir suffisamment vérifié l’existant
Un plan réalisé sur des mesures approximatives peut devenir inutilisable.
Dans les bâtiments anciens, les murs ne sont pas toujours droits, les angles ne sont pas parfaitement à 90 degrés et les sols peuvent présenter des variations importantes.
Une conception rigoureuse doit intégrer :
• les dimensions réelles ;
• les niveaux ;
• les aplombs ;
• les hauteurs sous plafond ;
• les retombées ;
• les gaines ;
• les évacuations ;
• les réseaux ;
• l’ouverture des portes et fenêtres ;
• les épaisseurs disponibles ;
• les éventuelles contraintes structurelles.
Des sondages peuvent être nécessaires avant de déplacer une cuisine, de créer une douche à l’italienne ou d’ouvrir un mur.
Exemple concret
Une bibliothèque murale est dessinée à partir d’une largeur relevée en un seul point. Lors de la pose, le mur présente un écart de plusieurs centimètres entre le sol et le plafond.
Le meuble ne peut pas être installé sans recoupe, ajout de fileurs ou modification des façades. Une prise de mesure plus complète aurait permis d’intégrer cette irrégularité dès la fabrication.
13. Mal coordonner les corps de métier
Une rénovation mobilise plusieurs entreprises ou plusieurs spécialités qui interviennent dans un ordre précis.

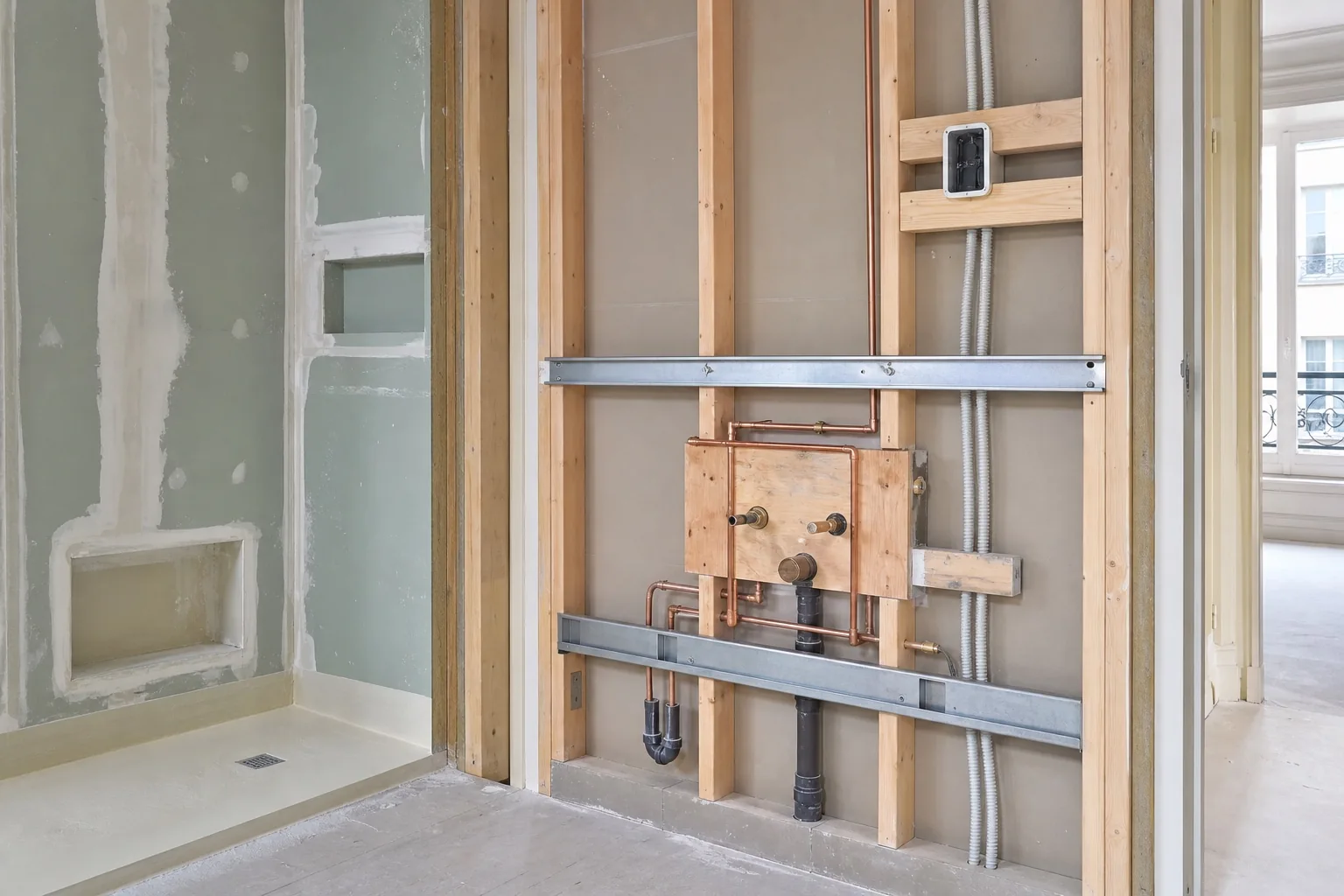

Les réseaux et renforts se contrôlent avant la fermeture des cloisons.
L’électricien doit connaître les plans de menuiserie. Le plombier doit avoir les références des équipements encastrés. Le plaquiste doit intégrer les renforts nécessaires au mobilier suspendu. Le carreleur doit connaître les épaisseurs finales pour ajuster les niveaux.
Une mauvaise coordination peut produire des erreurs coûteuses.
Exemple concret
Une cloison de salle de bains est fermée sans renfort à l’emplacement d’un meuble vasque suspendu. Lors de la pose, le support est insuffisant.
La cloison doit être ouverte, renforcée, refermée, enduite puis repeinte. Le carreleur ou le plombier doit parfois revenir. Une omission simple provoque plusieurs journées de reprise.
Une coordination efficace repose sur :
• un planning ;
• des plans partagés ;
• des validations écrites ;
• des réunions de chantier ;
• une anticipation des interfaces entre lots.
14. Négliger le suivi de chantier
Un suivi régulier permet de détecter les erreurs avant qu’elles soient recouvertes ou qu’elles affectent plusieurs lots.
Il sert notamment à :
• vérifier la conformité aux plans ;
• contrôler les implantations ;
• valider les échantillons ;
• anticiper les blocages ;
• suivre les décisions ;
• contrôler l’avancement ;
• vérifier les situations de paiement ;
• préparer la réception et les réserves.
Le suivi de chantier ne supprime pas tout imprévu. Il réduit toutefois fortement les erreurs évitables et permet de réagir plus rapidement lorsqu’un problème apparaît.
Les paiements doivent correspondre à l’avancement réel et aux conditions prévues au contrat. Payer trop en avance réduit la capacité du maître d’ouvrage à faire corriger les non-conformités.
15. Vouloir économiser sur les mauvais postes
Une optimisation budgétaire intelligente protège la qualité essentielle du projet.

Une menuiserie sur mesure exige relevés, coordination et anticipation des délais.
Une économie risquée fragilise ce qui sera difficile ou coûteux à reprendre.
Il est rarement pertinent d’économiser sur :
• l’étanchéité ;
• la structure ;
• la plomberie encastrée ;
• l’électricité ;
• la ventilation ;
• les supports ;
• l’isolation ;
• la quincaillerie utilisée quotidiennement ;
• la qualité de la pose.
En revanche, des économies peuvent souvent être réalisées en :
• réduisant le nombre de références de matériaux ;
• conservant certains éléments existants de qualité ;
• limitant les déplacements de réseaux ;
• utilisant un matériau expressif sur une zone ciblée ;
• simplifiant un meuble sur mesure ;
• remplaçant une pierre naturelle peu visible par un matériau plus accessible ;
• hiérarchisant le mobilier entre pièces fortes et éléments plus sobres.
Le conseil de Nina B Studio Pour réduire un budget, commencez par simplifier le projet plutôt que par dégrader la qualité technique de son exécution.
Tableau récapitulatif

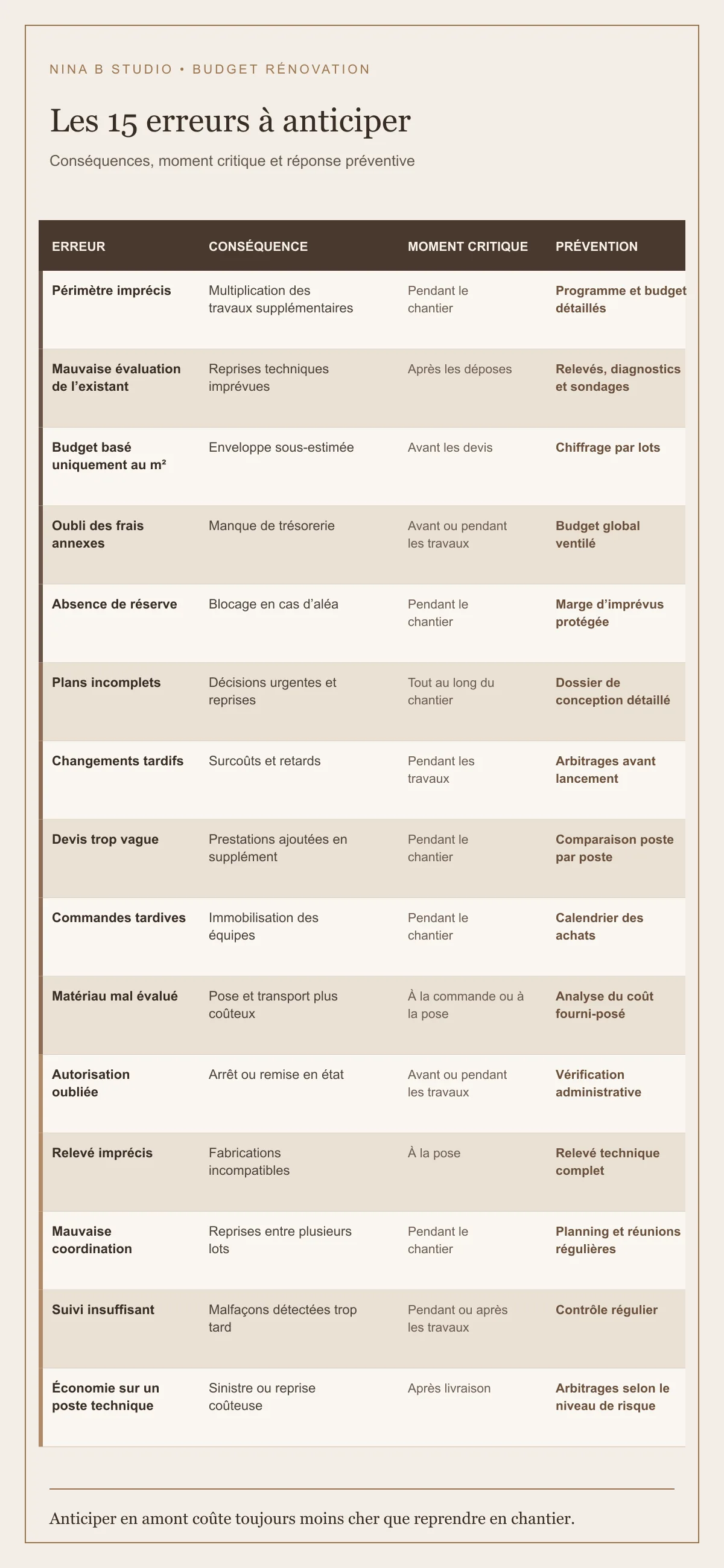

Les quinze points de vigilance à contrôler avant et pendant une rénovation.
Les vérifications à effectuer avant de lancer une rénovation

Les vérifications essentielles avant l’ouverture du chantier.
Questions fréquentes sur le budget d’une rénovation
Quelle marge prévoir pour les imprévus ?
Pour un projet simple et bien documenté, une marge de 5 à 10 % peut parfois suffire. Dans l’ancien, une réserve de 10 à 15 % est souvent plus prudente ; elle peut être supérieure pour une rénovation lourde comportant beaucoup d’inconnues. Ce pourcentage doit être ajusté après les relevés, diagnostics et éventuels sondages.
Un prix au mètre carré suffit-il pour établir un budget ?
Non. Il donne une première enveloppe, mais ne reflète ni l’état réel du bien, ni la densité des pièces techniques, ni le niveau de finition. Une estimation sérieuse doit être construite par lots et préciser ce qui est inclus ou exclu.
Faut-il choisir le devis le moins cher ?
Pas avant d’avoir vérifié que les devis décrivent le même périmètre. Les écarts viennent souvent des fournitures, protections, évacuations, préparations de supports ou finitions absentes d’une offre.
Quand faut-il figer les choix de matériaux et d’équipements ?
Avant le démarrage pour les éléments qui conditionnent les réseaux, les réservations, les épaisseurs ou le planning. Les robinetteries encastrées, cuisines, menuiseries, pierres et luminaires doivent notamment être coordonnés avec les plans techniques.
Comment limiter les travaux supplémentaires ?
En définissant le programme, en vérifiant l’existant, en produisant des plans détaillés et en demandant des devis comparables. Toute modification en cours de chantier doit faire l’objet d’un chiffrage et d’une validation écrite avant exécution.
À quoi sert le suivi de chantier ?
Il permet de contrôler la conformité aux plans, de coordonner les entreprises, d’anticiper les blocages et de détecter les erreurs avant qu’elles ne soient recouvertes. Il ne supprime pas tous les aléas, mais réduit fortement les reprises évitables.
Sources et repères officiels
• Insee — Indices des coûts de production dans la construction, premier trimestre 2026.
• Service-Public.fr — Garantie décennale des constructeurs et assurance dommages-ouvrage.
Conclusion
Le respect d’un budget ne dépend pas uniquement de la capacité à négocier les prix.
Il repose surtout sur la qualité de la préparation, la précision des documents, la cohérence des choix, l’anticipation des contraintes et la coordination des entreprises.
Un projet bien étudié ne garantit pas l’absence absolue d’imprévus. Il permet en revanche de distinguer les véritables aléas des erreurs qui auraient pu être évitées.
Chez Nina B Studio, nous structurons chaque projet en amont afin de définir un périmètre clair, d’anticiper les arbitrages et de faciliter les décisions à chaque étape de la rénovation.
Vous envisagez une rénovation et souhaitez définir un budget réaliste avant de vous engager ? Nina B Studio vous accompagne dans la conception et la structuration de votre projet.
